NORTE20 de marzo de 2024San José de la Dormida. La Provincia trabaja en la etapa final de la pavimentación del primer tramo de la Ruta Provincial 16, entre esta localidad y Las Arrias. La obra se encuentra en ejecución y dentro de los plazos previstos para su finalización.
Personal técnico de la Dirección de Vialidad de la Provincia se reunió con representantes de los municipios de Las Arrias y San José de la Dormida y del Ministerio de Infraestructura y Servicios Públicos, para definir aspectos que hacen a la correcta ejecución del proyecto.
La etapa inicial de la obra, de 21,9 kilómetros, cuenta con un avance de 93 por ciento; mientras que la segunda etapa, de 11,6 kilómetros, tiene un 63 por ciento.
Esta ruta representa una vía de gran importancia en cuanto a la movilización de la producción.
Además, con la pavimentación, mejorará la conexión entre las rutas provinciales 32 y 38, así como las nacionales 9 y 60. Además, facilitará de manera significativa el transporte de productos desde y hacia diferentes regiones del país.
Aspectos técnicos de la obra.
Se ejecuta una carpeta de concreto asfáltico de 6,70 m. de ancho y 0,05 m. de espesor, garantizando durabilidad y resistencia.
Además, se construyen alcantarillas transversales de hormigón armado y cabezales para facilitar el drenaje natural; alcantarillas longitudinales en intersecciones con caminos terciarios; y alcantarillas longitudinales en cunetas para accesos.

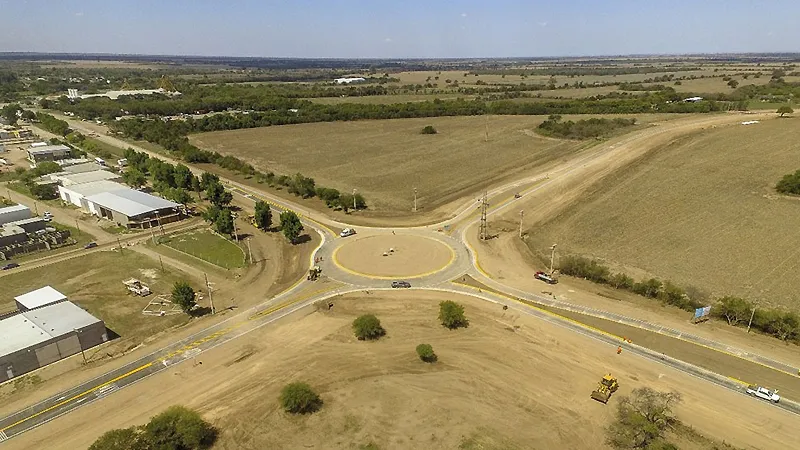

El proyecto prevé la construcción de una rotonda en la intersección entre la Ruta Provincial 16 y la Ruta Nacional 9, con isletas para una circulación segura.
Para garantizar la seguridad vial de los usuarios, se instalará señalización horizontal y vertical en todo el tramo y en la rotonda.
Esta obra no solo representa un avance en infraestructura vial, sino también un impulso para el desarrollo económico de la región.
